成本与效益平衡:如何分阶段建设立体库发表时间:2025-10-05 11:43 对多数企业而言,一次性建成全自动化立体库(前期投入超 500 万元)易面临 “资金压力大、功能用不上、效益回报慢” 的风险。分阶段建设的核心是 “以业务需求为锚点,让每一笔投入都对应明确的痛点解决”,从 “基础存储” 到 “智能协同” 逐步深化,既控制短期成本,又能随业务增长持续释放效益。以下为四阶段建设路径,涵盖目标、投入、效益与关键决策点: 一、阶段 1:规划筹备期(0-3 个月)—— 精准定位需求,避免盲目投入核心目标:明确 “为什么建立体库”,锁定核心痛点(如空间不足、人力太贵、效率太低),为后续建设定方向,避免 “建完用不满” 或 “功能不匹配”。 1. 关键动作:需求评估与方案设计痛点量化分析:用数据明确核心问题,例如:
按未来 3-5 年营收增长(如年均增长 20%),测算存储量、订单量的变化,避免建完 1 年就面临 “空间不够” 或 “设备产能不足”。
委托专业集成商(如北自科技、昆船智能)出具 “分阶段方案”,明确各阶段的货架高度、设备类型、系统功能,例如:
2. 成本与效益:低投入,高决策价值阶段成本:5 万 - 15 万元(含需求调研费、方案设计费、第三方监理咨询费);阶段效益:避免后续建设 “走弯路”,例如某电子企业因前期未评估需求,建成全自动化库后发现订单量不足,设备利用率仅 30%,年浪费运维成本 40 万元;

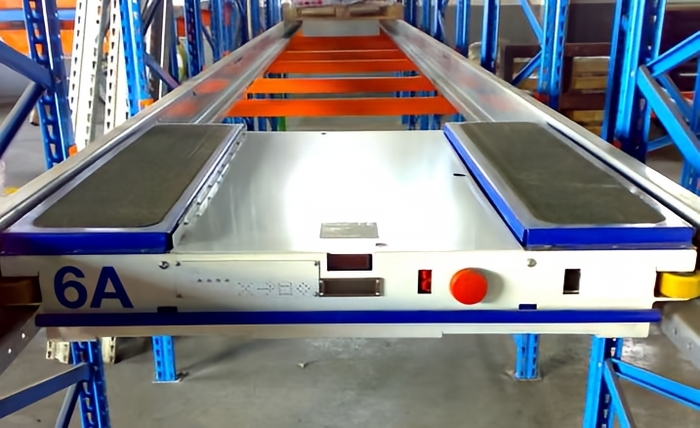

穿梭车立体系统 二、阶段 2:基础建设期(3-6 个月)—— 解决核心痛点,快速见效核心目标:聚焦 “最紧急的痛点”,建设 “低成本、高性价比” 的基础立体库,实现 “存储量提升” 或 “基础自动化”,快速回收成本。 1. 建设内容:按需选择核心模块根据前期评估的痛点,选择以下 1-2 个核心模块建设:
2. 成本与效益测算(以 “空间不足” 为例)阶段投入:80 万 - 200 万元(按 1000㎡仓库计算):
3. 成本控制要点优先用 “标准化货架”(如 1200×1000mm 托盘货架),避免定制化(定制成本高 30%-50%);设备选择 “性价比款”,如 AGV 选潜伏式(3 万 - 5 万元 / 台),而非高端叉式 AGV(8 万 - 15 万元 / 台);地面改造仅做 “必要加固”,如原地面承重≥2 吨 /㎡,可直接铺设环氧地坪(成本 10 元 /㎡),无需整体浇筑。
搁板式货架 三、阶段 3:自动化升级期(6-12 个月)—— 提升效率,降低长期人力成本核心目标:当业务增长(如订单量翻倍、存储量超基础库容量 80%)或人力成本持续上涨时,升级 “自动化存取 + 系统调度”,进一步释放效率,减少对人工的依赖。 1. 升级内容:聚焦 “高频作业环节” 自动化
若基础库用 “手动堆高机”,升级为 “堆垛机”(单巷道堆垛机 15 万 - 30 万元),替代人工高层存取,存取效率从 5 分钟 / 托缩短至 30 秒 / 托,减少 1-2 名专业叉车司机;
新增 2-3 台 AGV,覆盖 “入库 - 货架 - 出库” 全流程搬运,替代所有人工叉车,人力成本再降 30%;
用 “标准版 WMS + 简易 WCS”(30 万 - 50 万元)替代基础库存软件,实现 “货位管理、订单拆分、设备调度” 自动化,库存准确率从 95% 升至 99.5%,盘点时间从 3 天缩短至 8 小时。 2. 成本与效益测算(以 “基础库升级自动化” 为例)
3. 关键决策点
四、阶段 4:智能化优化期(1-2 年後)—— 全链路协同,释放供应链价值核心目标:当立体库成为业务核心枢纽(如支撑全国分拨、对接生产线 JIT 配送)时,升级 “智能化系统 + 数字孪生”,实现 “库存优化、全链协同、预测性维护”,从 “降本增效” 转向 “提升供应链韧性”。 1. 优化内容:深度集成与智能决策
将 WMS 与 ERP(如 SAP、用友)、MES(生产执行系统)、TMS(运输管理系统)对接,实现 “采购 - 生产 - 仓储 - 运输” 数据打通,例如:
引入 AI 货位优化(10 万 - 20 万元)、需求预测(15 万 - 30 万元)算法,例如:
搭建立体库数字孪生模型(50 万 - 80 万元),实时模拟设备运行状态,预测堆垛机、AGV 的故障风险(如电机温度异常),提前维护,设备故障率从 8% 降至 2%,年减少停机损失 15 万元。 2. 成本与效益:高投入,高长期价值
五、分阶段建设的核心原则:平衡成本与效益的 3 个关键1. “痛点优先级” 高于 “技术先进性”
2. “模块化设计” 预留升级空间
3. “动态评估” 调整节奏
结语:分阶段建设是 “中小企业的最优解” 对多数企业而言,立体库的价值不是 “一次性建成”,而是 “随业务成长持续迭代”—— 基础期解决生存问题(空间、合规),自动化期解决效率问题(人力、速度),智能化期解决发展问题(供应链、韧性)。通过分阶段建设,既能控制短期成本压力,又能让每一笔投入都转化为实际效益,最终实现 “成本可控、效益持续” 的平衡,让立体库真正成为企业发展的 “助推器” 而非 “负担”。 声明:此篇为协达货架的原创文章,转载请标明出处链接:https://www.gdxieda.com/news/1165.html
